Трансполярная магистраль – самая бесполезная стройка Сталина

Зачем Сталин строил железную дорогу в зоне вечной мерзлоты и что из этого вышло: Трансполярная магистраль мертвых

Получайте на почту один раз в сутки одну самую читаемую статью. Присоединяйтесь к нам в Facebook и ВКонтакте.

Предполагалось, что этот путь соединит европейскую территорию государства с енисейской дельтой. Но спустя несколько лет после первых работ десятки тысяч строителей моментально покинули возводимую не один год дорогу. Еще тысячи так и остались закопанными в вечной западносибирской мерзлоте вместе с миллиардами советских рублей.

Версии о сталинских мотивах грандиозного строительства

Альтернативные маршруты, подобные Великому Сибирскому пути, разрабатывались инженерами еще до событий революции 1917 года. Первые проекты магистрали, аналогичной Транссибирской, энтузиасты видели в связывании Мурманска, незамерзающего порта Баренцева моря, с рекой Обью, Сургутом, Енисейском, северным побережьем Байкала с выходом к Татарскому проливу, который разделял материк и о. Сахалин. Конечно, революционный хаос и следующая за ним Гражданская война не располагали к воплощению в жизнь масштабнейшего по финансовым и трудовым затратам проекта. Однако, в 1924-м будущая Трансполярная магистраль, официально называвшаяся в документах Великим Северным железнодорожным путем, уже была нанесена на карту-схему потенциального разветвления железных дорог Советского Союза.

Но истинные мотивы строительства железной дороги среди арктических болот не до конца известны. Версий выдвинуто несколько. По одной из них, Сталин, встревоженный появлением фашистских подводных лодок в лоне Арктики во время Второй мировой, спешил проложить железнодорожное полотно к будущему порту. По иной версии – он просто стремился соединить никелевые шахты Севера с заводами западной части страны.

География работ и нечеловеческие условия

В 1947 году стартовало строительство железной дороги между Норильском и Воркутой – официальная траектория обозначалась как Чум-Салехард-Игарка. По плану работы велись одновременно с двух концов с последующим соединением обоих участков. Строители двигались навстречу друг другу. Одновременно на объекте было занято до 80 тысяч рабочих рук. Большинство строителей – осужденные по политической статье.

Проект разрабатывался не заранее, а уже параллельно со строительством лагерных стоянок вдоль будущего маршрута дороги, одновременно проводились земляные работы по отсыпанию полотна, а программа неоднократно корректировалась по факту. Сооружение шло в самых тяжелых условиях: на стройке отсутствовали даже элементарные удобства, днями напролет зэки работали и в зимнем арктическом холоде, и в летней болотной сырости в окружении стай гнуса.

Рабочие жили даже не в бараках, а землянках, которые сами же копали, или не всегда отапливаемых железными печками палатках. В каждом лагерном пункте содержались до полутора тысяч строителей-заключенных. Строительство в условиях вечной мерзлоты велось практически вручную, техника отсутствовала. Связь строителей с управлением поддерживалась по столбовым телефонно-телеграфным линиям, протянутым зэками от Салехарда к Игарке вдоль предполагаемой трассы. Единственное, на что практически не жаловались строители, – питание, по объему и качеству значительно превосходившее лагерное.

Главная ошибка проекта

Главной проблемой строительства незавершенной Трансполярной магистрали оказалась спешка, с которой она возводилась. Сейчас невозможно сказать точно, что способствовало подобному авралу. Некоторые исследователи даже видят в планировании этого железнодорожного пути подготовку СССР и самого Йосифа Виссарионовича к Третьей мировой. Как бы там ни было, но постановлением Совмина предписывалось возведение в облегченных технических условиях. С учетом тяжелейших северных условий мерзлоты магистраль возводилась гигантскими темпами.

Технологии 40-х годов и спущенный сверху темп строительства не позволили должным образом обустроить железную инфраструктуру. С наступлением в Западной Сибири весны начинала таять почва, что ожидаемо приводило к неоднократным и множественным деформациям дорожного полотна и всех сопутствующих сооружений. Значительные участки дороги, сделанные в прошлые сезоны, постоянно подвергались реконструкции. Параллельно с непосредственным возведением новой дороги непрерывно велись ремонты насыпи, укрепление смещенного полотна и прохудившихся мостов.

Смерть вождя и магистрали

К 1953 году было достроено в общей сложности порядка 900 километров Северного пути – большая часть всей магистрали. Но 5 марта умирает Сталин, и уже спустя несколько дней выходит постановление Совмина о прекращении строительных работ на железной дороге Салехард — Игарка. Была организована срочная эвакуация всей рабочей силы, а вместе с этим были вывезены и все подвижные материальные ресурсы. Остальное было попросту брошено.

Трансполярная железнодорожная магистраль, сооружавшаяся в чрезвычайных условиях удивительными темпами, Советскому Союзу оказалась не нужна. Несмотря на то, что на работы были затрачены миллиарды советских рублей, специалисты посчитали более выгодным исходом консервацию объекта. Точная статистика смертей строителей на стройке отсутствует, поэтому невозможно сосчитать, скольких жизней стоил этот объект-пустышка. Дорога, возводимая чаще без проекта и оглядки на природные условия севера, фактически росла на человеческих костях. Не зря со временем ее официальное название заменили на более символичное – Дорога смерти.

Вообще вся русская история – так или иначе непрерывный эпизод осваивания пустующих земель. Это же касается самого удалённого региона Империи – Аляски.

Понравилась статья? Тогда поддержи нас, жми:

Дорога смерти. Что осталось от сталинской Трансполярной магистрали

Трансполярная магистраль – современное название недостроенной железной дороги “Чум – Салехард – Игарка”, на которой трудились в 1947-1953 годах заключенные ГУЛАГа. Это один из самых трагических проектов сталинской репрессивной машины.

Власти СССР задумали Великий Северный железнодорожный путь еще в 1928 году. По проекту дорога должна была проходить от берегов Баренцева моря восточнее Архангельска до побережья Охотского моря и до Чукотки.

Читайте также:
Токарная обработка металла — все о технологии токарных работ

Строительство началось в 1947 году. На сооружении дороги одновременно работали до 80 тысяч человек.

Развалившийся железнодорожный мост в сибирской глуши.

Однако в 1953 году после смерти Сталина состоялась массовая амнистия заключенных. В том числе получили свободу те, кто работал на строительстве магистрали. Работы приостановили, а позже железную дорогу просто забросили. Сегодня остатки рельсов и строений постепенно уходят в топь в безлюдной российской арктической зоне.

Камера-карцер, куда помещали “провинившихся” заключенных.

Сторожевая лагерная вышка в осеннем лесу.

Остатки рельсов Трансполярной магистрали.

Сооружение дороги с 1947-го по 1953 год шло в тяжелейших условиях: на стройке не было даже элементарных удобств, целый день работать приходилось зимой – на арктическом холоде, а летом – в болотной сырости, среди бесчисленного гнуса. И вольнонаемные рабочие, и заключенные долгое время жили не в бараках, а в полуземлянках и землянках, которые сами же рыли, или в палатках, которые отапливались железными печками.

Многие из десятков тысяч заключенных, отправленных на стройку, были “политическими” – получившими срок за “антисоветские действия”. ​

Железная дорога, согласно официальным сообщениям, должна была соединить арктические воды СССР с западной железнодорожной сетью. Но истинные мотивы стройки железной дороги посреди арктических болот до сих пор неизвестны. По одной из версий, Сталин, напуганный появлением нацистских подводных лодок в Арктике во время Второй мировой войны, хотел проложить железную дорогу к будущему порту. По другой – он хотел соединить северные никелевые шахты с заводами в западной части СССР.

Однако уже через несколько дней после смерти Сталина проект был закрыт. С каждым годом остатки строений все глубже уходят в землю под тяжестью снега и летнего солнца, которое превращает промерзшую почву в болота.

Сегодня до остатков дороги и лагерных построек можно добраться только в зимние месяцы, когда почва промерзает.

Летом по этим болотистым местам могут проехать только специализированные транспортные средства, как вездеход ТРЭКОЛ с бескамерными шинами со сверхнизким давлением:

Охотник, который знает каждую тропинку между Салехардом и Надымом, показывает остатки нескольких лагерей:

Колючая проволока натянута по периметру лагеря.

Внутри – остатки нар, на которых когда-то спали заключенные. На окнах решетки.

Лагерная миска. Те, кому удалось выжить в этом лагере, вспоминают, что дневной рацион состоял из 900 грамм хлеба в день, проса и супа-бурды.

Рыболовная сеть в развалившемся бараке.

ШИЗО – штрафной изолятор – с обшитой металлом дверью. Александр Сновский, выживший на стройке “дороги смерти”, вспоминает, что провинившиеся получали по 200 грамм хлеба в день и кружку горячей воды.

Наряду с политическими заключенными в лагере находились и уголовники. Они издевались над политическими, вспоминают очевидцы.

Еще один выживший, Василий Басовский, вспоминает, что бежать оттуда было невозможно: “Бежать-то некуда! Комар, мошка и заградпосты. Куда бежать. За побег жестоко наказывали: поймают, разденут и голого привяжут, пока гнус до смерти не заест. Выдерживали только часа два-три”.

Самое сложное было пережить зиму. Температура зимой в этих краях часто опускается до минус 40ºС.

Женщины и мужчины в лагере жили в отдельных бараках. Сновский рассказывает, что мужчины иногда тайком бросали письма в женское отделение. Но была и более специфическая “контрабанда”.

“Мы кидали из мужской части лагеря в женскую бутылочки с “жидкостью”, с помощью которой женщины надеялись забеременеть и освободиться от рабского труда”.

Рядом с лагерем – один из сотен деревянных мостов, построенных над трясиной.

Рельс, отлитый на Демидовских заводах незадолго до того, как к власти в 1917 году пришли большевики. Большую часть использованных на стройке рельсов позже собрали и вывезли: ценная демидовская сталь пошла в переплавку на “Норильском никеле”.

Большинство инженеров на стройке были вольнонаемными. Но тяжелый труд выполняли только заключенные.

Некоторые из строений сохранились, как, например, этот деревянный дом. Когда-то в нем, вероятно, жила охрана лагеря, а сегодня его поддерживают и используют охотники.

Внутри – печка-мазанка с чугунной печкой-плитой на угле и звездой сталинских времен. В осенние вечера она неплохо отапливает дом.

Но большая часть железной дороги, как и этот указатель, превращается в руины.

Банка из-под тушенки. Местный житель, увидев эту фотографию, немедленно предложил выложить банку на eBay.

В самом большом музее в расположенном неподалеку Салехарде корреспонденту Радио Свобода сказали, что постоянной экспозиции, посвященной “дороге смерти”, в городе нет. Однако сотрудники музея показали некоторые принадлежавшие заключенным предметы, которые хранятся в запасниках. Эта сшитая из клочков ткани маска спасала зимой от обморожения.

В Салехарде стоит памятник погибшим на строительстве “дороги смерти”. Подсчитать, сколько их умерло с 1947 по 1953 годы на стройке, теперь уже практически невозможно. Но жившая неподалеку от лагеря Мария Еремеева пишет: “Больница, где лечили заключенных, а также клуб были огорожены колючей проволокой. Рядом находилось озеро. Вот здесь и находилось кладбище для заключенных. Оно тянулось чуть ли не до самой тайги. На могилы им кресты не ставили, только небольшие колышки с лагерными номерами”.

Для выжившего в лагере Александра Сновского (сейчас он с женой живет рядом с Санкт-Петербургом) самая большая трагедия состоит в том, что строительство дороги так ни к чему и не привело: “Десятки тысяч загубленных жизней зазря. Для меня самое грустное то, что все это было впустую”.

Читайте также:
Как расчитать сопротивление электрической цепи: полный гайд с примерами и формулами

Мертвая дорога-призрак: трагическая история строительства Трансполярной магистрали

Сразу после окончания Великой Отечественной войны еще не поднявшийся из разрухи Советский Союз приступил к реализации грандиозного проекта. Силами заключенных Главного управления лагерей НКВД СССР в практически необитаемой приполярной тундре развернулось масштабное строительство Великого Северного железнодорожного пути, магистрали длиной в 1400 километров, которая должна была соединить европейскую часть страны с дельтой Енисея. Спустя всего шесть лет после начала работ десятки тысяч строителей стремительно покинули уже наполовину построенную дорогу. Onliner.by рассказывает, как на бескрайних просторах Западной Сибири в вечную мерзлоту были закопаны тысячи человеческих жизней и миллиарды советских рублей и почему стройку века бросили незаконченной.

Еще до революций 1917 года, на волне взрывного развития железных дорог в России, инженеры разрабатывали альтернативные маршруты, в той или иной степени дублировавшие Великий Сибирский путь, который мы знаем ныне как Транссибирскую магистраль. Почти сразу после окончания в 1916-м строительства этой железной дороги, соединившей европейскую часть империи с ее тихоокеанским побережьем, энтузиасты представили первые проекты аналогичной магистрали в северных районах страны, которая, в свою очередь, должна была связать Мурманск, незамерзающий порт в Баренцевом море, с Обью, Сургутом, Енисейском, северным берегом Байкала и далее выйти к Татарскому проливу, разделяющему материк и Сахалин.

Разумеется, революционный беспорядок и последовавшая за ним Гражданская война не способствовали практическому воплощению в жизнь колоссального по финансовым и трудозатратам проекта. Тем не менее, в 1924 году будущая Трансполярная магистраль, в официальных документах именовавшаяся Великим Северным железнодорожным путем, была представлена на карте-схеме перспективного развития железных дорог СССР. Впрочем, до войны государство предпочло сконцентрироваться на развитии другого Великого Северного пути — морского.

Началом создания Трансполярной магистрали в широком смысле можно считать строительство Печорской железной дороги, соединившей город Котлас Архангельской области с заполярной Воркутой. Построенная заключенными Главного управления лагерей НКВД СССР (ГУЛаг) в 1937—1941 годах, дорога в условиях военного времени получила стратегическое значение, открыв советской металлургии доступ к высококачественному коксующемуся углю Печорского бассейна.

Первый поезд на новой магистрали, конец декабря 1941 года.

Документально восстановить цепочку событий, заставивших строителей идти вдоль Северного полярного круга дальше на восток, сложно, большинство документов по-прежнему засекречено. Тем не менее, практически все исследователи склоняются к мнению, что за решением развернуть в 1947 году активное строительство железной дороги в совершенно неудобных для этого районах стоял лично советский вождь, учитель и друг всех детей И. В. Сталин. Ему даже приписывают фразу, будто бы положившую начало могучей стройке: «Надо браться за Север, с Севера Сибирь ничем не прикрыта, а политическая ситуация очень опасная».

За достоверность цитаты ручаться сложно, однако фактом остается постановление Совета министров СССР от 22 апреля 1947 года. Согласно документу, в Обской губе (залив Карского моря, в который впадает Обь) в районе мыса Каменный должен был быть построен новый крупный морской порт с жилым поселком, а от станции Чум на Печорской магистрали (южнее Воркуты) к ним проложена железная дорога протяженностью в 500 километров. На фрагменте карты красной точкой №1 отмечена начальная точка перспективной магистрали, а точкой №2 — мыс Каменный.

Для производства работ уже 28 апреля в рамках Главного управления лагерей железнодорожного строительства (ГУЛЖДС, одно из подразделений системы ГУЛага) были сформированы строительные управления №501, ведавшее возведением магистральной ветки, и №502, занимавшееся работами по морскому порту. Работы велись свойственными времени и еще более ускорявшимися пристальным вниманием руководства страны темпами. Уже в декабре 1947 года, всего через восемь месяцев после выхода соответствующего постановления, открылось рабочее движение на 118-километровом участке Чум — Собь, причем дорога преодолела по речной долине Полярный Урал — разъезд Собь находился уже на территории Тюменской области.

Еще через год, к декабрю 1948-го, строители продвинулись вплоть до станции Лабытнанги на левом берегу Оби, напротив Салехарда. Однако в это же время неожиданно выяснилось, что на Обской губе, в районе того самого мыса Каменный, создать новый морской порт просто невозможно. Проведенные параллельно с общестроительными работами гидрографические исследования показали, что губа мелководна и даже после углубления дна все равно окажется неспособна принимать крупные океанские корабли.

Итак, с апреля 1947-го по декабрь 1948-го в эксплуатацию была сдана 196-километровая трасса Чум — Лабытнанги. Было совершенно непонятно, что делать дальше, учитывая бесперспективность прежнего северного «обского» направления. 29 января 1949 года после совещания Сталина, Берии и руководителя ГУЛЖДС Нафталия Френкеля вышло еще одно постановление Совета министров СССР, в котором определялось новое место для возведения все той же «крупной промежуточной базы морских коммуникаций». Ее было решено перенести в район города Игарка Туруханского района Красноярского края, то есть более чем на тысячу километров восточнее, на правый берег Енисея, где морской порт функционировал с конца 1920-х годов. Так этот заполярный город выглядел в начале 1950-х, в это время здесь жило около 20 тыс. человек.

Вместо относительно скромной 500-километровой дороги Чум — мыс Каменный родился грандиозный замысел строительства действительно Великого Северного пути Чум — Салехард — Игарка общей протяженностью 1482 километра, из которых 1286 еще только предстояло возвести. Дорога на карте России обозначена красной линией (по клику открывается изображение большего размера).

Читайте также:
Мобильные кондиционеры без воздуховода для квартиры - реальные отзывы покупателей

Итак, зачем с возможным, наверное, только при Сталине упорством человек в технологически не самые передовые 1940-е годы начал строить колоссальную по протяженности железную дорогу в безлюдной приполярной тундре? О том, какие богатые месторождения нефти-матушки и газа-батюшки содержат недра Западной Сибири, советские геологи еще только догадывались. Вероятно, главной мотивацией советского руководства и вождя народов в особенности было желание создать дублер Северного морского пути, не подверженного сезонным замерзаниям, с выходом к новому головному морскому арктическому порту, удаленному от границ страны.

События Великой Отечественной войны показали незащищенность советской Арктики от нападения извне. Наверняка в памяти Сталина еще была свежа операция «Вундерланд» («Страна чудес»), осуществленная Кригсмарине летом 1942 года в Карском море с целью недопущения прохода конвоев союзников с востока к Мурманску. Немецкие подводные лодки торпедировали несколько советских судов, а тяжелый крейсер «Адмирал Шеер» даже осуществил бомбардировку порта Диксон, расположенного при выходе Енисейской губы в Северный Ледовитый океан.

Новый порт в Игарке, который, вполне возможно, рассматривался и как перспективная база Северного флота, выглядел в этом смысле куда надежнее. К тому же в непосредственной близости от него располагался Норильский промышленный район с его крупнейшими в стране и стратегически важными для «оборонки» запасами никеля. Его также с помощью новой магистрали можно было бы подключить к единой системе железных дорог СССР.

Кстати, эти места не были чужими для Сталина. В свое время, в 1914—1917 годах, здесь, в поселке Курейка Туруханского края, в 170 километрах южнее Игарки, он отбывал ссылку. После войны уцелевшую избу, где будущий генералиссимус жил волею кровавого царского режима, накрыли специальным павильоном, превратив в музей, не переживший, впрочем, борьбу с культом личности.

Начался второй этап возведения Трансполярной магистрали. Управление строительства №502, занимавшееся ранее портом в районе мыса Каменный, включили в состав аналогичного подразделения №501 и поручили объединенной структуре заниматься работами на участке Салехард — Надым — река Пур. Одновременно в Игарке формировалось управление строительства №503, которое должно было тянуть железную дорогу с противоположной, восточной стороны. Встретиться обе армии строителей должны были на реке Пур. В документах и литературе Трансполярную магистраль с тех пор часто называют «стройка-501» или «стройка-503» — в зависимости от того, о каком ее участке идет речь.

Главной бедой Трансполярной магистрали стала скорость, с которой ее возводили. Сейчас сложно сказать, чем были вызваны подобные штурмовщина и аврал. Иные исследователи, склонные к теории заговора, даже рассматривают строительство этой железной дороги как один из этапов подготовки СССР и Сталина лично к Третьей мировой войне. Как бы то ни было, в том же январском постановлении Совмина, определившем новую трассу магистрали, содержался и еще один основополагающий тезис: она должна была возводиться по «облегченным техническим условиям». Рабочее движение поездов на отдельных участках планировалось открыть в 1952 году, а вся дорога должна была быть готова к 1955 году.

Предполагалось, что новая 1300-километровая трасса пройдет параллельно полярному кругу, будет однопутной с разъездами через каждые 9—14 км (всего 106 разъездов) и станциями через 40—60 км (28 станций). Средняя скорость движения поезда с остановками на разъездах предполагалась около 40 км/ч, включая разгон и торможение. Пропускная способность — 6 пар поездов в сутки. На станциях Салехард, Надым, Пур, Таз, Ермаково и Игарка устраивались основные депо, на станциях Ярудей, Пангоды, Катараль, Турухан — оборотные.

Работы проводились фактически без проектно-сметной документации в основном силами Главного управления лагерей железнодорожного строительства. Всего в этом подразделении ГУЛага насчитывалось 290 тыс. заключенных, значительная часть из которых была сконцентрирована на стройках 501 и 503, самых северных в стране.

Вдоль всей магистрали специальными тракторными поездами был проложен автозимник. Производственные колонны двух управлений ГУЛЖДС размещались вдоль него. Строили в основном в короткий летний сезон. Для начала сооружалась относительно невысокая двухметровая насыпь (в основном из привозной каменно-песочной смеси), на которую затем укладывались шпалы и рельсы. Все работы проводились в условиях резко континентального климата с суровыми продолжительными зимами (до восьми месяцев) и короткими, холодными и дождливыми летом и осенью. В среднем в сезон строители успевали возводить около 100 километров железной дороги.

Трансполярная магистраль сооружалась в экстремальных условиях вечной мерзлоты. Технологии 1940-х годов и требуемая скорость строительства не позволяли должным образом обустраивать железную дорогу, как это, например, сделали китайцы спустя 70 лет с Цинхай-Тибетской магистралью. После наступления плюсовых температур в Западной Сибири начиналось активное таяние верхнего слоя почвы и вечной мерзлоты под ним, что приводило к регулярным и повсеместным деформациям полотна дороги и ее инженерных сооружений. Фактически значительную часть дороги, сделанную за прошлые сезоны, с наступлением нового необходимо было реконструировать. Ремонты насыпи, укрепление полотна, мостов и прочей инфраструктуры продолжались непрерывно, каждый год.

Климат делал работу в зоне строительства магистрали исключительно сложной. Зимой заключенных, работавших на стройках 501 и 503, засыпа́ло снегом и мучило морозами, летом их одолевали дожди, непролазная грязь и вездесущие тучи насекомых разной степени кровожадности.

Вдоль всей трассы устраивались небольшие поселки вольнонаемных строителей, администрации и заключенных лагеря при них. Местных строительных материалов в условиях приполярной тундры было мало, лес в большинстве случаев завозили извне. Пока дело доходило до сооружения более-менее капитального жилья, строители были вынуждены обитать в палатках и землянках. Постепенно они заменялись бараками силами самих их будущих жителей. Остатки многих лагерей и поселков до сих пор регулярно встречаются вдоль Трансполярной.

Читайте также:
Как оформить красивый фасад с плоской крышей: советы от профессионалов

Среднестатистический лагерь здесь представлял собой огороженный колючей проволокой периметр 500×500 метров со сторожевыми вышками, одноэтажными жилыми бараками, столовой и штрафным изолятором. В одном таком образовании размещалось от 500 до 1000 человек. За периметром находились дома охраны и вольнонаемных рабочих, магазин, баня, склады, клуб.

А так выглядел раньше и выглядит сейчас поселок Ермаково, один из крупнейших на стройке (до 15 тыс. жителей), расположившийся на левом берегу Енисея, недалеко от Игарки. Здесь фактически находился штаб стройки №503 (восточной половины дороги), тут успели даже построить электростанцию, депо, клуб, поликлинику, шесть магазинов, гостиницу, школу-десятилетку, дом младенцев, куда сдавали детей заключенных матерей, ресторан и некоторые другие элементы обычной на большой земле, но такой редкой здесь инфраструктуры.

В сравнении с прочими лагерями системы ГУЛага на строительстве Трансполярной было относительно неплохо. Здесь крайне тяжелые условия труда заключенных несколько компенсировались более высокой нормой питания. На стройке даже работал свой передвижной театр. Смертность, по воспоминаниям выживших очевидцев, была относительно невелика.

Кроме десятков тысяч человек, предоставленных ГУЛЖДС, здесь было немало и комсомольцев, и прочих энтузиастов, прибывших сюда, по сути, по зову сердца и соответствующей путевке.

Кроме климата, работы на линии Салехард — Игарка осложнялись ее удаленностью от большой земли. Качественные строительные материалы «на месте» практически отсутствовали, их вынуждены были доставлять из Салехарда по уже построенным километрам дороги или с помощью Северного морского пути через Игарку.

Малые реки дорога пересекала по деревянным мостам. Мосты через крупные реки Барабаниха и Маковская сооружались куда более капитально: из металла на бетонных опорах длиной в 60 и 100 метров соответственно. Впрочем, деформации и разрушения из-за таяния и последующего замерзания грунтов не избежало ни одно из сооружений, построенных по «облегченным техническим условиям».

Что осталось от «мертвой железной дороги» в Заполярье

Виталий Иванов/Global Look Press

Могучий, суровый и бескрайний Север вызывал в человеке будоражащие мысли, что его необходимо если не покорить, то хотя бы приручить. Но сделать это было непросто. Проекты по освоению северных территорий разрабатывали и во времена Российской империи, в раннем СССР, но все они оставались на бумаге.

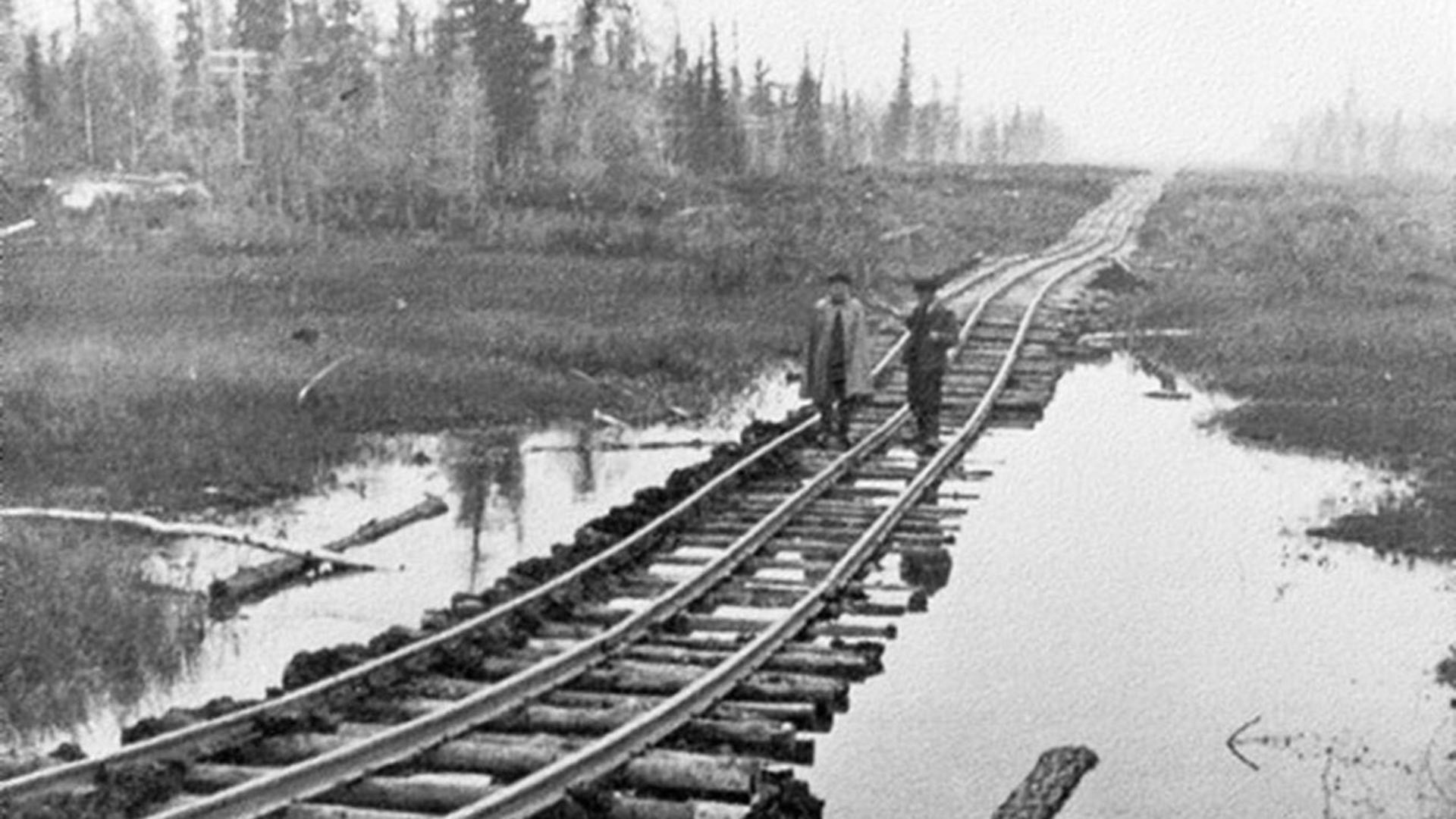

Строительство Трансполярной магистрали.

Великая Отечественная война заставила вспомнить о заполярных территориях. Конфликт показал, что главный порт Северного морского пути – Мурманск – находился в пределах досягаемости для противника и легко мог быть атакован или даже захвачен. И тогда Иосиф Сталин решил, что нужен новый порт, расположенный подальше от сухопутных границ страны. А вести к нему должен был железнодорожный путь.

Строительство Трансполярной магистрали.

Изначально планировалось, что порт появится у мыса Каменный, что на полуострове Ямал. И в 1947 году началась работа силами заключенных ГУЛАГа. Одну часть бросили на возведение морского порта, другую – на строительство железной дороги, начинавшейся от Печорской магистрали. В общей сложности требовалось возвести более семисот километров. Все работы курировало Главное управление лагерей железнодорожного строительства (ГУЛЖДС) МВД СССР.

Но проект был не продуман до конца. Через год выяснилось, что у мыса Каменный глубина моря недостаточна для крупных судов. Соответственно, там не мог располагаться порт. Железнодорожное полотно к тому времени добралось до станции Лабытнанги на берегу Оби (рядом уже находился Салехард). Дальше работать тоже не получилось. Оказалось, что заболоченная тундра вообще непригодна для создания на ней какой-либо инфраструктуры. Так стройка под номером 501 завершилась.

Строительство Трансполярной магистрали.

Но советское руководство не собиралось сдаваться. Сталин решил, что новый порт можно сдвинуть еще восточнее. Например, в Игарку. Соответственно, к ней требовалось проложить железнодорожный путь, начинавшийся от Салехарда. А это примерно 1260 километров с паромными переправами через Обь и Енисей. Так появились стройки под номерами 502 и 503.

Не благодаря, а вопреки

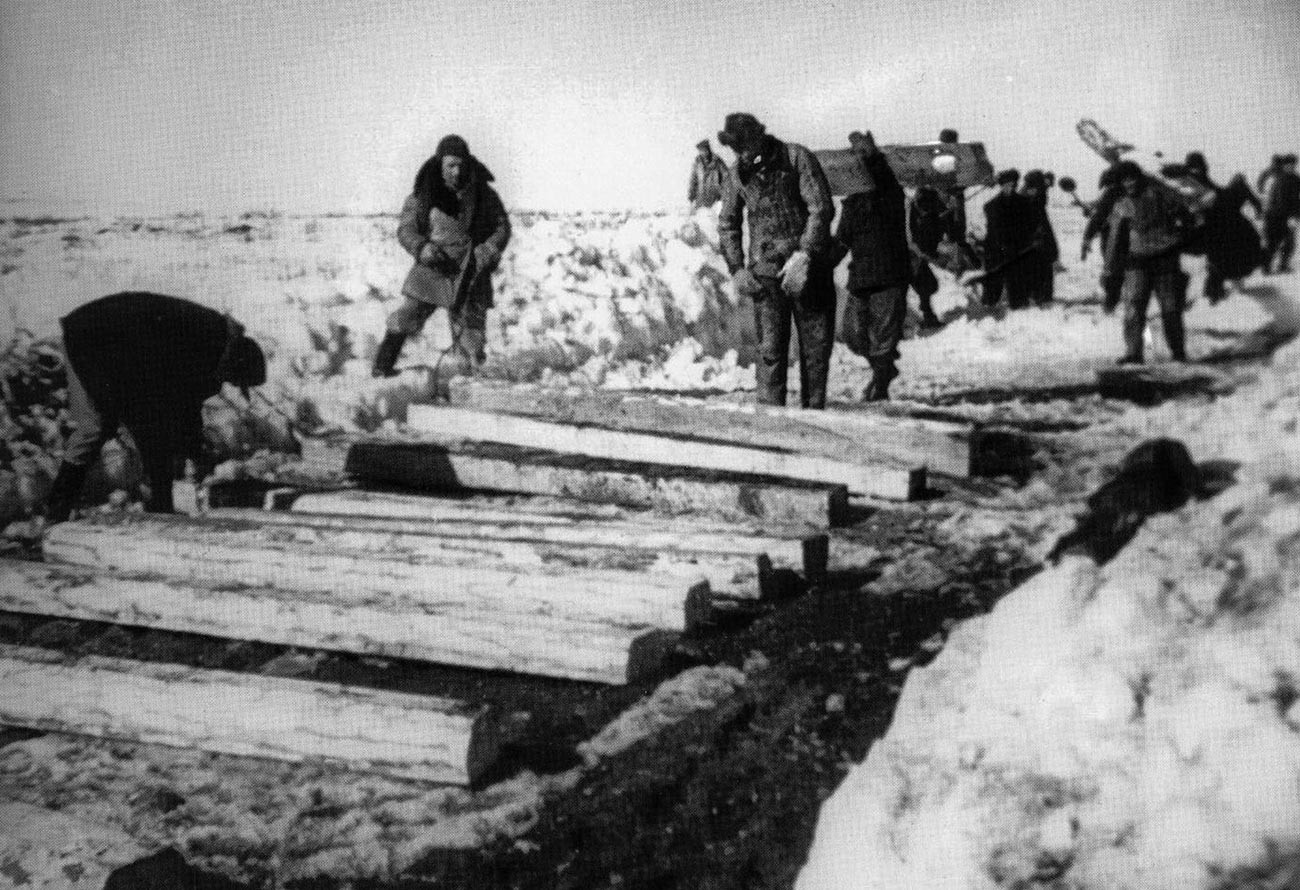

И вновь закипела работа. Поскольку все надо было сделать «еще вчера», то на полноценную разведку местности вновь не хватило времени. На новое место строительства опять отправили заключенных. Точное их количество до сих не установлено. По одним данным, их насчитывалось более ста тысяч, по другим – около восьмидесяти тысяч человек.

Строительство Трансполярной магистрали.

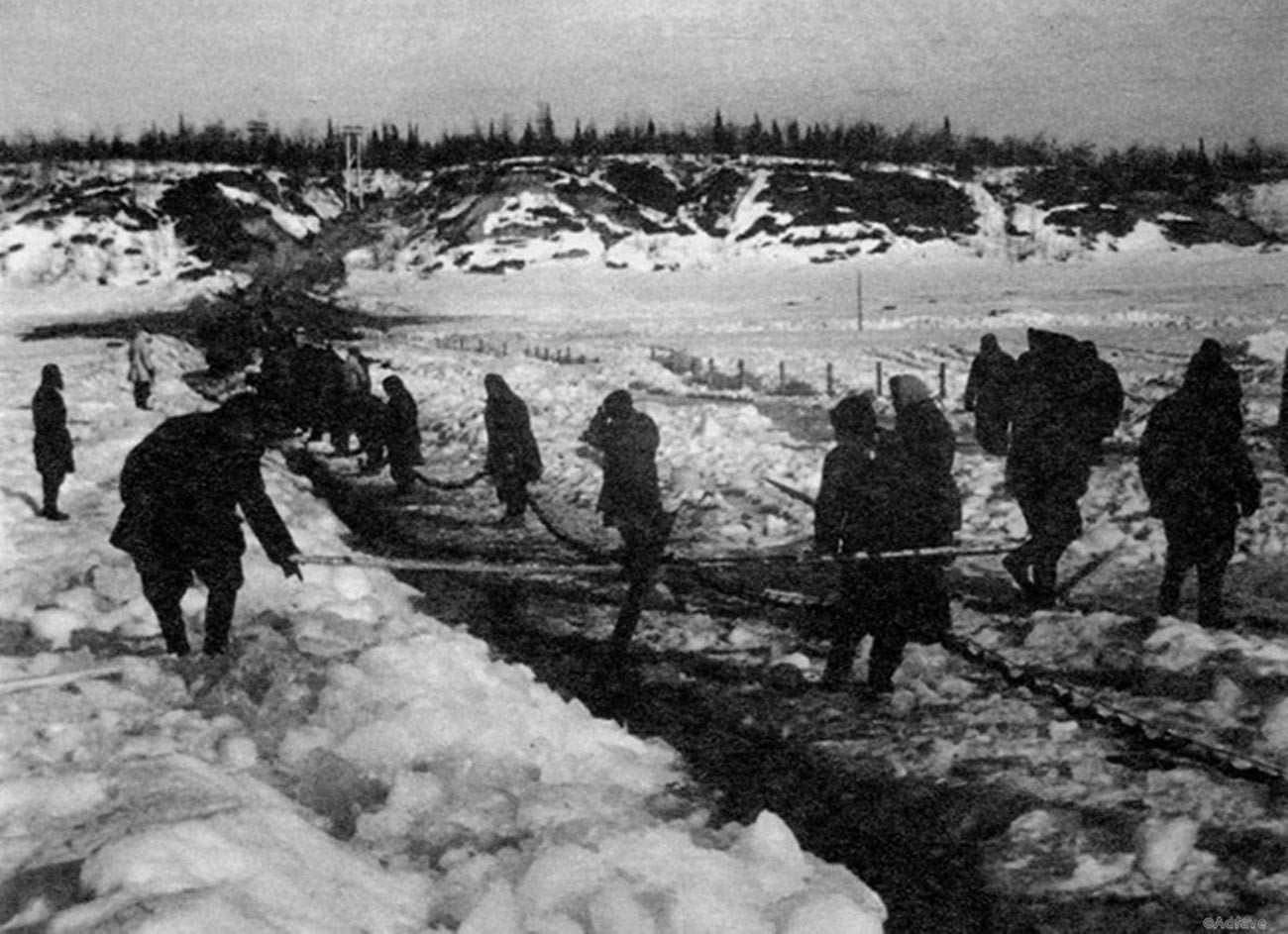

Тяжелее всего пришлось первым заключенным. Они возводили лагеря на расстоянии в несколько километров друг от друга и какое-то время жили или в брезентовых палатках, или землянках. И лишь после того, как построили деревянные бараки, а территорию огородили колючей проволокой, люди смогли их покинуть.

Огромную часть работ, конечно, выполняли вручную. Наиболее же сложными были земляные. Заключенные собственными силами осушали многочисленные болота. Поскольку грунт был практически непригодным для строительства, часто происходили обвалы. И людям приходилось все начинать сначала.

Как доподлинно неизвестно точное количество заключенных, работавших на «стройке века», так и нет точных данных по количеству смертей. Тогда никто не вел подсчеты погибших. Тела либо сбрасывали в болота, либо же хоронили в братских могилах. До сих пор сохранились шесты с прибитыми к ним дощечками – это не путевые знаки, как может показаться, а своеобразные надгробия. Причем под каждым таким «памятником» лежит по несколько человек. Там находятся останки не только заключенных, но и охранников, и инженеров. Все участники стройки находились в равных условиях. Все они были не подготовлены к условиям сурового Севера, где каждый день шла борьба за выживание.

Читайте также:
Частые ошибки при строительстве дома: описание, особенности и фото

Строительство Трансполярной магистрали.

Людмила Липатова, бывший директор музея в Салехарде, много лет посвятила изучению истории «стройки века» и работавших на ней людей. Например, ей удалось проследить жизненный путь Надежды Кукушкиной, которая до ГУЛАГа трудилась бухгалтером на одном из предприятий Украинской ССР. Однажды крысы пробрались в сейф и сгрызли часть денег. Женщину обвинили в хищении и отправили на строительство Трансполярной магистрали.

Изучение материалов позволило Липатовой установить, что многие из заключенных, отправленных на стройку, были осуждены по «политическим» статьям.

Но несмотря на многочисленные трудности, стройка продвигалась. Люди приспособились и к лютым морозам зимой, и к полчищам мошкары летом.

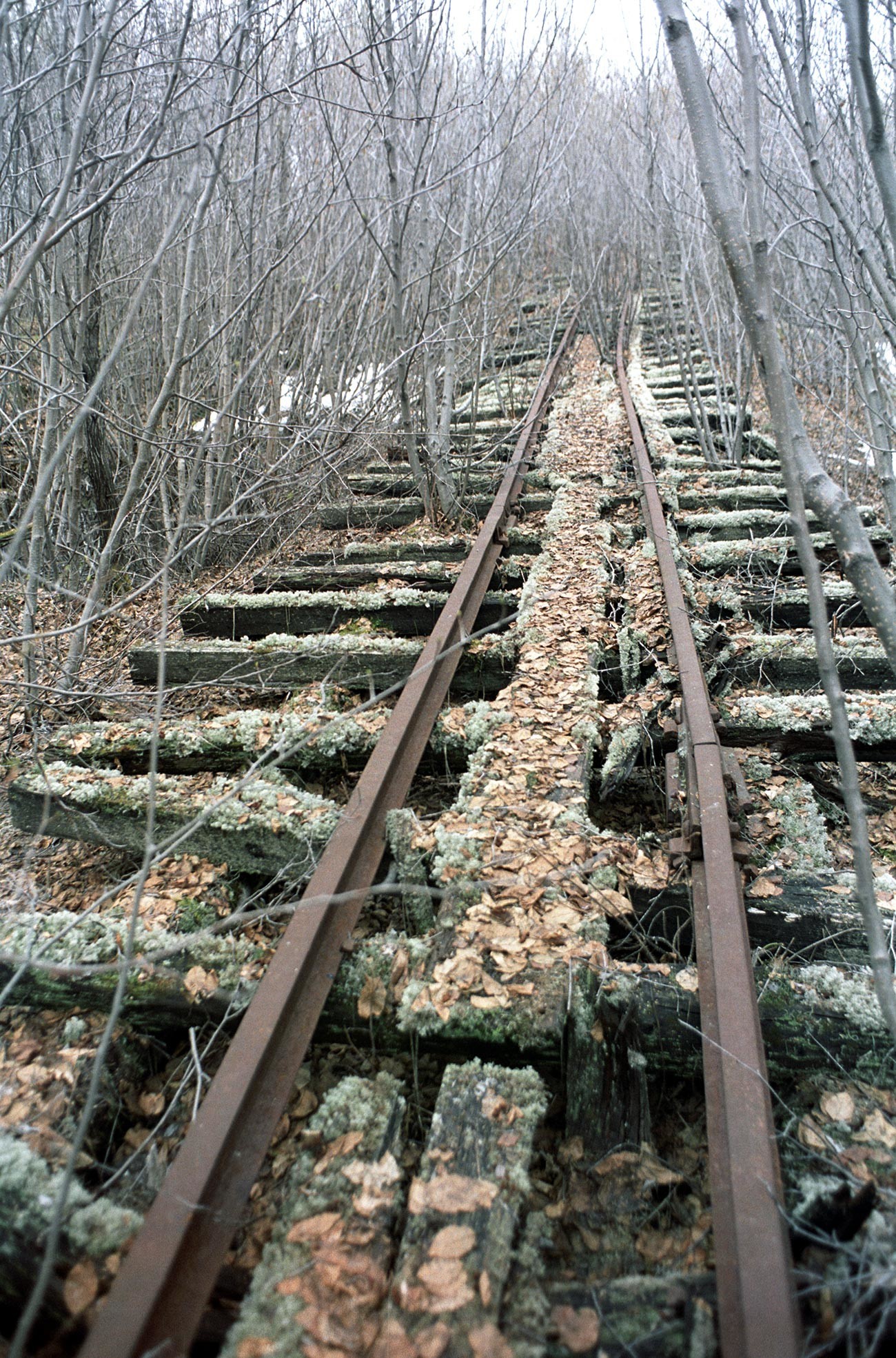

Железная дорога в тундре.

Для возведения железной дороги использовали самые разнообразные рельсы, но обязательно легкие, чей вес не превышал тридцати килограммов на погонный метр. Шпалы свозили со всей страны. Причем, не только новые, но и старые, сделанные еще в царской России. Встречались также иностранные, оказавшиеся в стране после Первой Мировой войны. И если ГУЛАГ являлся главным поставщиком бесплатной рабочей силы, специалистов и техники катастрофически не хватало. Поэтому часто вместо тракторов приходилось задействовать старые танки, с которых убирали башни. А специалистов искали среди самих заключенных.

Качество работ, конечно, вызывало много нареканий. Например, на некоторых участках рельсы присоединяли к шпалам без подкладок, также иногда использовались соединительные накладки, изготовленные из дерева. Путь получался слабым уже на этапе строительства.

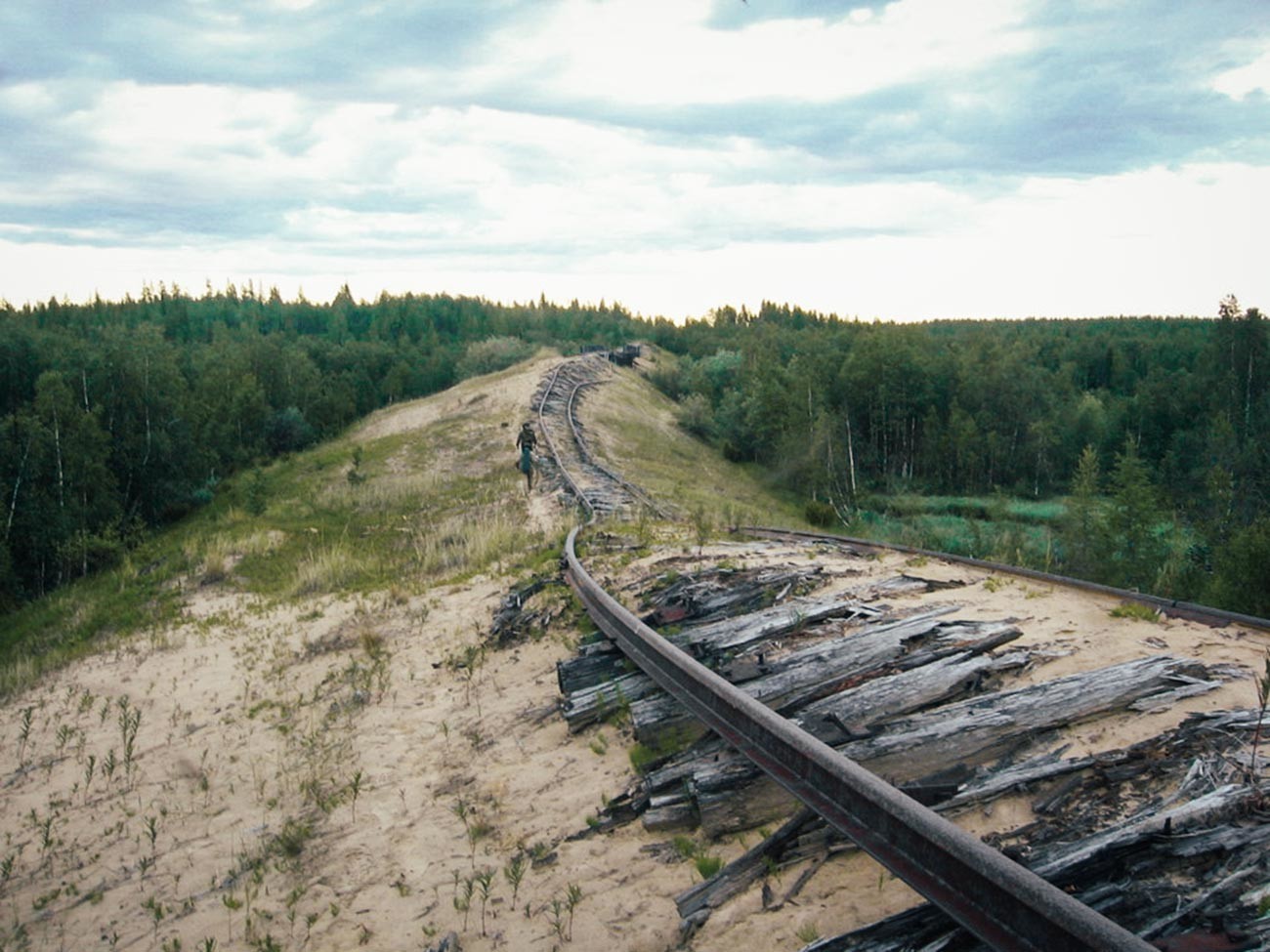

Остатки железной дороги.

Виталий Иванов/Global Look Press

Так или иначе, к весне 1953 года было готово несколько сотен километров железной дороги под Новым Уренгоем. По ней даже запускали движение. И поезда проезжали, правда, на некоторых участках им приходилось скорее ползти, стараясь не разгоняться свыше 10 км/ч.

Несбыточная мечта

Поскольку весь проект реализовывался спонтанно, то поначалу финансирование велось по факту. Никаких заранее утвержденных смет не было. По официальной версии, затраты на «стройку века» составили примерно 1,8 миллиарда рублей. Сумма большая, но та же Байкало-Амурская магистраль обошлась государству почти в десять раз дороже. В 1991 году подсчеты показали, что затраты на БАМ составили 17,7 миллиардов рублей.

Трансполярная магистраль 2004 г. Перегон Салехард—Надым.

Весной 1953 года строительство резко оборвалось. Умер Сталин, и Совет Министров СССР постановил прекратить все работы. Затем Лаврентий Берия, ставший министром объединенного Министерства внутренних дел и государственной безопасности, объявил амнистию, под которую попало свыше миллиона заключенных. И поэтому часть строителей была освобождена, а оставшихся вывезли на Урал. Следом были разобраны некоторые участки железной дороги. Но больший отрезок пути просто оставили. И там, где еще вчера кипела работа, воцарилась тишина.

Оказалось, что люди на протяжении шести лет занимались бесполезной работой. Из масштабного и дорогостоящего проекта Министерство путей сообщения одобрило и приняло в постоянную эксплуатацию лишь одну железнодорожную ветку – Чум – Лабытнанги. А «закрома» Министерства связи пополнились телефонной линией. Все остальное было списано и заброшено. И вскоре трансполярная магистраль превратилась в музей под открытым небом.

Qweasdqwe (CC BY-SA 3.0)

Позже, уже после завершения проекта, начали появляться мнения, что истинная причина появления трансполярной магистрали – это вовсе не строительство нового морского порта. Одни исследователи считали, что таким образом Сталин хотел максимально сильно опутать железнодорожной сетью всю страну. Другие были уверены, что он решил соединить никелевые шахты на Севере и заводы на Западе при помощи рельс. Так или иначе, но мечте Сталина не суждено было сбыться. Насыпи просели, рельсы поржавели, а колеи поросли кустарниками и деревьями. А в народе трансполярную магистраль прозвали «мертвая дорога».
